墙面工序#

Gemini_Generated_Image_xpti0mxpti0mxpti

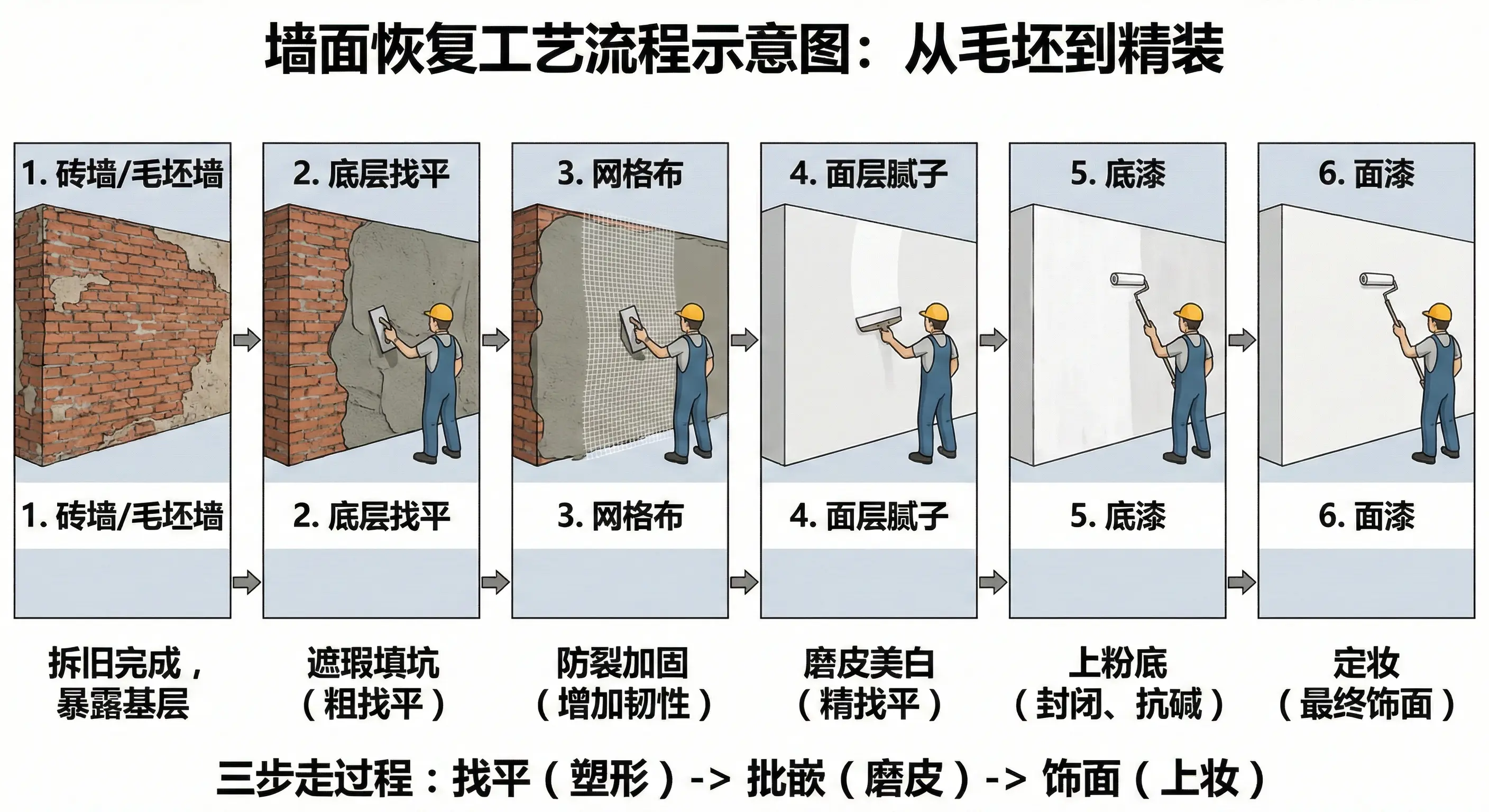

拆旧阶段 完成了墙面的拆除工作,继续来到墙面的恢复阶段。我们把视角拉回到拆旧完成后的那一刻。此时你面对的是一面“毛坯墙”(可能是红砖,可能是保留了老砂浆层的墙)。要把这面粗糙的墙变成最终细腻洁白的墙面,需要经历一个三步走的过程:找平(塑形) -> 批嵌(磨皮) -> 饰面(上妆)

本章节覆盖瓦工,不涉及油漆

固化与底层找平 (The Muscle)#

1. 涂刷墙固 (界面剂)#

Gemini_Generated_Image_xx4rjaxx4rjaxx4r

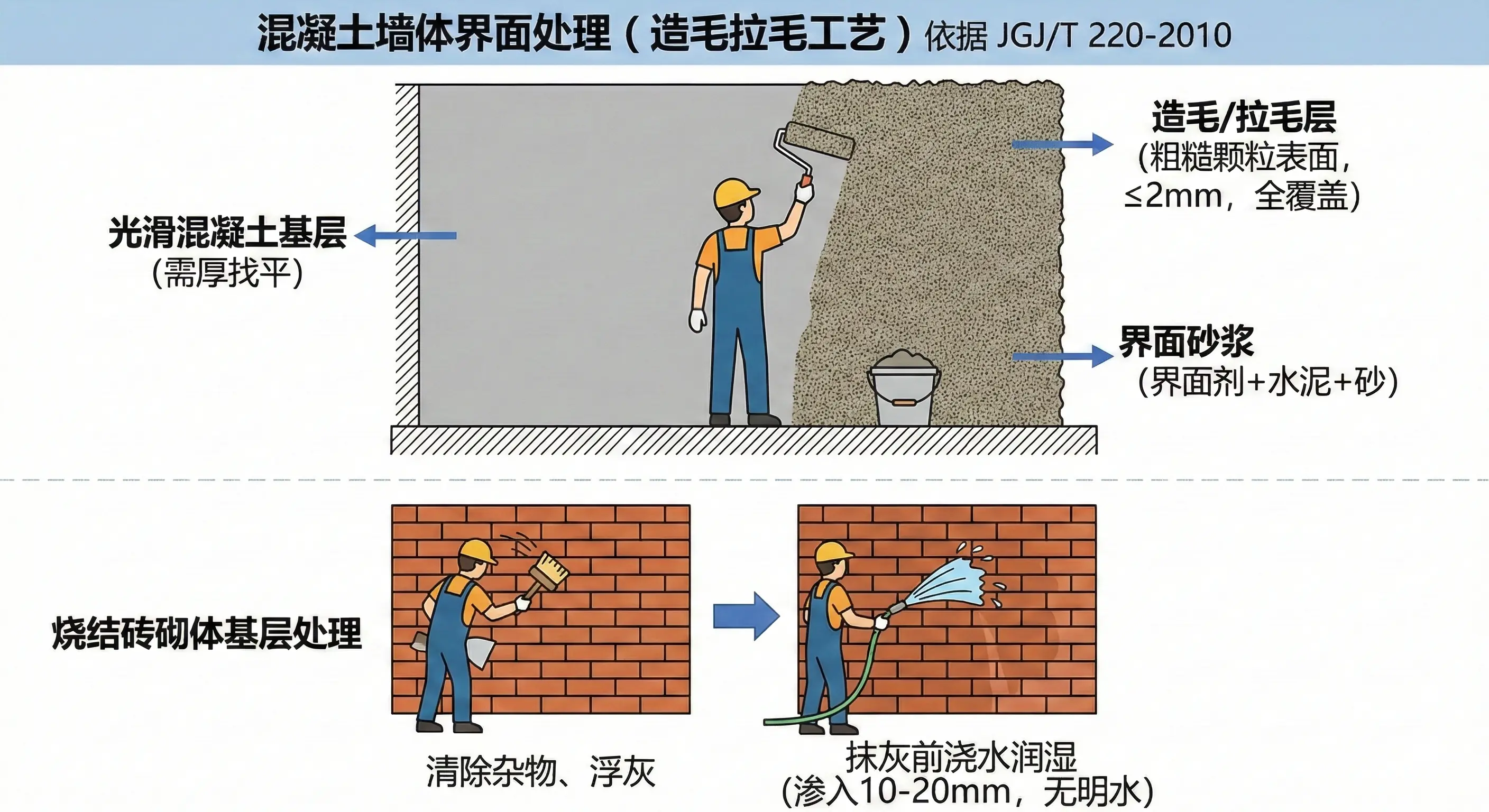

J/GJT 220-2010 抹灰砂浆技术规程 中,针对不同的墙面有描述,如果是混凝土墙体,需要此步骤 参考 [6.1.1内墙抹灰基层宜进行处理,并应符合下列规定]

(依据 JGJ/T 220-2010 标准)

如果您的墙面是现浇混凝土墙(表面光滑、甚至有脱模剂残留),且需要用水泥砂浆进行厚找平(抹灰),单纯滚涂液体墙固是不够的,挂不住重的水泥层。

  • 标准工艺JC/T 907-2018 界面剂 造毛
  • 配方:使用专用的界面剂乳液 + 水泥 + 砂 搅拌成浆糊状(即界面砂浆),或者直接购买成品干粉界面砂浆。
  • 操作:用滚筒或抹刀将界面砂浆涂抹在混凝土表面,形成粗糙的、带颗粒的表面(俗称拉毛)。
  • 要求:根据规范,厚度不宜大于 2mm,必须覆盖全部基层,稍微收浆硬化后,再进行后续的抹灰作业。

对于烧结砖砌体的基层,应清除表面杂物、残留灰浆、舌头灰、尘土等,并应在抹灰前一天浇水润湿,水应渗人墙面内10mm~20mm。抹灰时,墙面不得有明水。

2. 粗找平 (Leveling)#

这一步是用找平石膏(或水泥砂浆)对墙面的凹凸不平进行填充。在这里,你需要做一个关乎预算和效果的重要决定:是做“顺平”还是“垂平”?

Gemini_Generated_Image_unzyr9unzyr9unzy

🅰️ 工艺选择:顺平 vs 垂平#

维度顺平 (Visual Leveling)垂平 / 冲筋找平 (Vertical Leveling)
定义“顺势而平”。以墙面原本的走势为基础,填补明显的坑洼。“绝对垂直”。先在墙上打“筋条”(基准线),把墙面强行修正成绝对垂直于地面的平面。
优点省钱、省空间。找平层比较薄,不会吃掉太多房间面积。精准、方正。墙角绝对90度,墙面绝对垂直。
缺点墙角可能不是90度,墙面可能不垂直。装柜子会有缝隙。(人工费+材料费高),(可能会让房间变窄1-2cm)。
适用场景全屋大部分区域(卧室床头、沙发背景、窗帘盒遮挡区)。推荐区域:① 安装定制柜的墙面(否则有缝);② 厨房卫生间(贴砖需要);③ 房门洞口(否则门套线有缝);④ 踢脚线区域;⑤ 洗墙灯照射区域。

🅱️ 材料选择#

根据墙面基础不同,分为两种材料:

  • 底层粉刷石膏 (Plastering Gypsum)

    • 适用卧室/客厅干区、老房砂浆层表面的找平。
    • 特点推荐。粘结力极强,干得快,不易空鼓开裂,且厚度可控(从5mm到20mm都能做)。
  • 水泥砂浆 (Cement Mortar)

    • 适用厨卫湿区、新建墙体抹灰、拆除红砖后的修补。
    • 特点:硬度高,耐水,但干得慢,收缩率大(易裂)。

垂平工艺:冲筋找平:工艺详解#

Gemini_Generated_Image_rqigmarqigmarqig

核心原理#

“筋”就是参照线(标尺)。先在墙上做出几条绝对垂直、厚度精准的“轨道”(即冲筋),等这些轨道干了变硬后,工人拿着长长的靠尺,架在两根轨道上进行批刮。这样刮出来的墙面,平整度完全取决于那两根轨道,从而消除了人为手抖的误差。

第一步:打点(做灰饼)—— 确立基准点#

在做“轨道”之前,必须先定“站点”。

  1. 激光定位:用红外线水平仪打出垂直线,确定墙面最高点和最低点。
  2. 做灰饼:根据激光线,在墙面的上、下、左、右角落,用石膏或砂浆点出几个小方块(厚度由找平厚度决定)。这些小方块就叫灰饼

实践过程中,很多时候会跳过这一步

第二步:冲筋(做轨道)—— 连接基准线#
  1. 连接:在上下两个灰饼之间,填满石膏或砂浆。
  2. 压实成型:用长靠尺压在两个灰饼上,把中间填入的材料压平,形成一条竖向的、平整的石膏/砂浆带。这条带子干透后硬度很高,就是所谓的
  3. 间距控制:如果房间墙面高度 小于 3.5m(家装绝大多数情况),应该做立筋(竖向的),而且两根筋的间距不宜大于 1.5m为什么要控制间距? 因为刮平用的刮尺通常是 2米的。如果间距太大,刮尺够不着两头,就没法找平了。
第三步:批刮找平(填充)—— 填满路面#
  1. 等待硬化:冲筋完成后,至少要等 2小时 后,才能开始抹底灰。这是为了让“筋”有足够的强度,不会被刮尺刮坏。
  2. 填充刮平:在两根“筋”中间填充找平石膏。
  3. 依靠尺刮平:工人拿着长刮尺,紧贴着左右两根“筋”,从下往上刮。多余的石膏被刮掉,不够的地方补上。因为刮尺是贴着硬“筋”走的,所以中间填出来的面也是绝对平的。
施工规范#
  • 规范要求:冲筋应使用**“与抹灰层相同的砂浆”**。
  • 实操避坑:如果大面积找平用的是粉刷石膏,那么冲筋也必须用粉刷石膏。千万不能用快干石膏(快粘粉)冲筋,虽然干得快,但硬度和收缩率不同,后期会有两条竖着的裂缝印子透出来。
验收标准#
  • 工具:2米靠尺 + 塞尺。
  • 方法:将靠尺任意角度贴在墙面上。
  • 合格线:缝隙 ≤ 2mm(普通顺平工艺通常只能做到 ≤ 4mm)。

3. 养护环节 (Curing)#

Gemini_Generated_Image_ggix0dggix0dggix

找平层做完不是结束,水泥需要喝水才能变强。如果在这一步掉链子,前面的挂网、配比都白做了。

水泥砂浆 (Wet Areas)必须洒水养护 原理:水泥硬化是“水化反应”,需要消耗水分。如果还没干透水分就挥发光了,水泥就会“烧坏”,导致起沙、开裂、强度不足。

🛠️ 水泥砂浆养护标准操作 (SOP)#

如果您的厨卫、阳台用了水泥砂浆找平,请监督工人执行以下操作:

  1. 静置定型:刚抹完灰不能马上浇水,会把表面冲烂。通常需要阴干 24小时(视气温而定),指甲划上去只有浅痕时,才能开始养护。
  2. 洒水保湿工具:喷壶(推荐)或矿泉水瓶钻孔。不要用水管猛冲。频率:每天 2-3 次(早中晚)。保持墙面/地面处于湿润状态。周期:至少 3 天,最佳为 7 天。夏天水分挥发快,要增加频率。
  3. 环境控制 (关窗):在养护的前 3 天,必须关闭门窗 避坑:千万不能为了“散味”或“快干”而打开窗户穿堂风狂吹。风干速度 > 水化速度 = 必裂

4. 水电开槽回填 (Slot Backfilling)#

水电工把管子埋好后,墙上全是“伤疤”(沟槽)。这些沟槽不能直接用找平石膏糊上去,必须单独处理,否则是后期开裂的重灾区

  • 红砖/混凝土墙:推荐用 水泥砂浆 回填。硬度高,能保护线管。
  • 轻体墙/石膏板隔墙:推荐用 嵌缝石膏 回填。因为水泥收缩大,容易把轻体墙拉裂。

标准工艺#

  1. 管卡固定:确保线管在槽内固定牢固,没有弹出来,且低于墙面至少 1cm(留出填灰空间)。
  2. 润湿:回填前,向槽口喷水湿润(如果是水泥回填)。
  3. 填充:填实,严禁空鼓。
  4. 挂网:这是必须的!回填干透后,在槽口表面贴 玻纤网格布牛皮纸,宽度要覆盖槽口两边各 10cm

5. 门窗洞口修正 (Opening Correction)#

很多瓦工只管大面墙平不平,不管门洞直不直。结果全屋定制复尺时发现:门洞是梯形的,导致门套线装不上,或者缝隙巨大。

  • 门套安装:室内门(木门/极简门)对门洞的垂直度要求极高。如果门洞上宽下窄,门套就装不进去;如果墙体厚度不一致,门套线就会一边贴墙一边翘起。
  • 窗户安装:窗洞不正,窗框周围打胶就不严密,容易漏水。

在动手之前,必须明确我们要把洞口修成什么样:

  • 垂直度:左右两侧墙体必须绝对垂直,误差 ≤ 3mm
  • 厚度一致:墙体的厚度(从左到右,从上到下)必须一致,误差 ≤ 3mm
  • 宽度标准:门洞上、中、下的宽度一致,不能是梯形。

整个过程类似于冲筋找平,不多描述

📝 验收作业表#

验收项目核心关注点工具合格标准 (及格线)优秀标准 (满分线)
墙固/界面剂附着力强光手电,指甲/硬币无漏刷、无流挂。颜色均匀,干透后指甲用力划不整块剥落。渗透极好。硬币都难以刮下,且表面有明显的粗糙感(造毛工艺)。
水电回填防裂肉眼,空鼓锤无裂缝。回填处与旧墙齐平。有挂网。表面覆盖了玻纤网/牛皮纸,且覆盖宽度单边 ≥10cm。
挂网工艺位置肉眼关键位置有网。新旧墙交接处、异质墙体连接处能看到网格痕迹。包裹严实。网被完全“夹”在找平层中间,不外露,不空鼓。
粗找平 (顺平)平整度2米靠尺,塞尺缝隙 ≤ 4mm。无大面积空鼓(空鼓锤敲击无咚咚声)。缝隙 ≤ 3mm。墙面平整,为后续腻子层省料。
冲筋找平垂直度2米靠尺,塞尺缝隙 ≤ 2mm。必须上靠尺测,不能只用眼看。缝隙 ≤ 1mm。能满足极简柜体、洗墙灯的严苛要求。
门窗洞口方正度红外水平仪,卷尺垂直误差 ≤ 3mm。上中下宽度一致,无梯形洞。墙厚一致。四个角的墙体厚度误差极小,门套线安装后严丝合缝。
养护 (仅水泥)硬度手掌,喷壶表面湿润(养护期内)。干燥后手搓不起沙、不掉灰。坚硬如石。表面呈青灰色,硬度极高,无任何细微干裂纹。

精细找平 (The Skin)#

Gemini_Generated_Image_uov80quov80quov8-(1)

这是墙面最关键的“磨皮”环节,决定了墙面平不平、细不细。下面的工序参考

不过几乎没有特别明确的施工标准

1. 阴阳角处理(Corners)#

  • 工具:阴阳角条(PVC塑料条)。
  • 工艺:在墙角的凹角(阴角)和凸角(阳角)预埋塑料条。
  • 作用:让墙角变得笔直(90度垂直),并且保护阳角防磕碰。

验收#

  • 核心指标“方正”与“顺直”
  • 操作方法
    • 测方正:拿出阴阳角尺,直接卡在墙角。标准:指针误差应在 ±3mm 以内。如果是安装柜子的地方,要求 ±2mm 以内。
    • 测顺直:站在离墙角2米远的地方,眯起眼睛看那条线直不直。或者用红外线水平仪打一条垂线对比。标准:肉眼看无明显弯曲,线条挺拔。

2. 批刮石膏(Plaster)#

一般市场上有三次批光的说法,这里可能是由 批刮石膏 + 批刮腻子 组合的。

  • 大多数的水泥砂浆粗找平环境可能会批刮石膏环节
  • 如果是用石膏粗找平,就没有这个过程
  • 石膏找平 vs 批刮腻子:这是前后承接的关系。
  • 先用石膏把墙面的大坑填平(粗糙面),再用腻子把表面收光(光滑面)。

验收#

  • 核心指标“牢固”与“大致平整”
  • 操作方法
    • 查空鼓:用空鼓锤轻轻敲击石膏找平层,尤其是新旧墙交接处、开槽回填处。 标准:不得有空鼓声,不得有裂纹。如有空鼓,必须铲掉重做,严禁直接刮腻子覆盖。
    • 测平整:用 2米靠尺 紧贴墙面。标准:塞尺缝隙 ≤ 4mm。如果不平整度太大,后面刮腻子太厚会开裂。

3. 批刮腻子 (Puttying)#

通常需要刮 2-3 遍

  • 第一遍:主要为了找平,可能会厚一点。
  • 第二/三遍:为了收光,让表面细腻。
  • 材料选择尽量选耐水腻子(N型)
  • 复习:拒绝“双飞粉+胶水”的现场调制腻子,推荐耐水腻子(执行标准 JG/T 298-2010 N型)。

验收#

  • 操作方法
    • 抠墙角:用手指甲在阴阳角或墙面边缘用力抠一下。标准:耐水腻子干透后非常硬,指甲抠不动,没有明显的粉末掉落。如果一抠就掉粉,说明腻子没干透或者胶水含量不够(买到假货)。
    • 看表面:检查表面是否有气泡、蜂窝孔。标准:表面应洁净、平实,无大面积砂眼。

4. 打磨 (Sanding)#

  • 时机:腻子刮完半干不干的时候(通常是最后一遍腻子刮完2-3天内)。
  • 工艺:工人拿着砂纸(配合灯泡侧光照射)打磨墙面。
  • 重要性“三分批,七分磨”。墙面平不平、有没有砂痕,全看这一步。打磨完后墙面会产生大量粉尘,必须清扫干净才能刷漆。

验收#

  • 核心指标“平整”与“无痕”
  • 操作方法
    • 侧光检查 (必做):拉上窗帘,打开强光手电,紧贴墙面侧向照射。标准:墙面没有明显的波浪纹(凹凸不平),也没有明显的砂纸痕(划痕)。侧光下允许有极轻微的起伏,但不能有坑。
    • 手摸触感:用手掌在墙面上摸一圈。 标准:手感光滑细腻,无颗粒感,且手上没有过多的浮尘(说明打磨后清扫到位)。
    • 终极平整度:再次请出 2米靠尺标准顺平工艺:靠尺缝隙 ≤ 3mm垂平/冲筋工艺:靠尺缝隙 ≤ 2mm(甚至更低)。

📝 验收作业表 (Summary)#

您可以将此表格附在章节末尾:

验收项目工具合格标准 (及格线)优秀标准 (满分线)
阴阳角阴阳角尺偏差 ≤ 3mm偏差 ≤ 1mm (如做柜子处)
平整度2米靠尺 + 塞尺缝隙 ≤ 3mm缝隙 ≤ 2mm
坚实度指甲 / 钥匙无掉粉、不起皮硬如石头,划不动
光洁度强光手电无明显砂痕、流坠侧光下无波浪纹

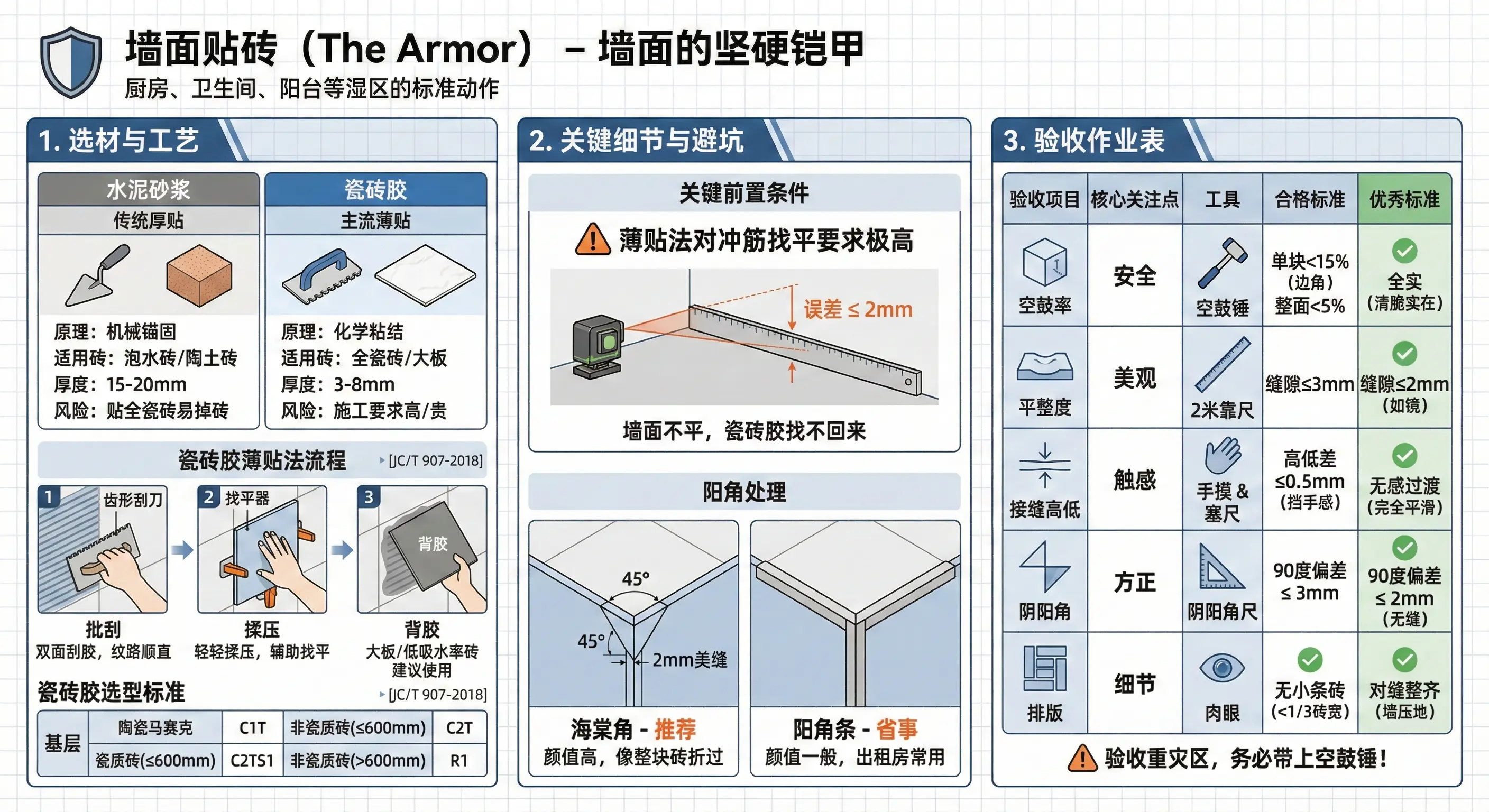

墙面贴砖 (The Armor)#

Gemini_Generated_Image_lmkuzslmkuzslmku

如果说腻子乳胶漆是“磨皮上妆”,那贴砖就是给墙面穿上了一层坚硬的“铠甲”。这通常是厨房、卫生间、阳台等湿区的标准动作。它是粗找平之后的另一条分支路。

关键前置条件:如果是薄贴法,对冲筋找平的平整度要求极高(误差 ≤ 2mm)。如果墙面不平,光靠瓷砖胶是找不回来的。

1. 选材:水泥砂浆 vs 瓷砖胶#

以前贴砖都用水泥砂浆,现在流行瓷砖胶。怎么选?看砖的吸水率和尺寸。

维度水泥砂浆 (Cement Mortar)瓷砖胶 (Tile Adhesive)
原理机械锚固。靠水泥干固后的摩擦力抓住砖。化学粘结。靠聚合物的化学吸附力。
适用砖泡水砖(陶土砖、瓷片)。吸水率高,背部粗糙的小砖。全瓷砖/玻化砖。吸水率极低,大尺寸砖(600*1200等)。
厚度厚贴 (15-20mm)。可以调节墙面不平整。薄贴 (3-8mm)。省空间,但要求墙面极平。
风险贴全瓷砖容易掉砖贵。且施工要求高。

2. 铺贴工艺 (Tiling Process)#

🅰️ 瓷砖胶薄贴法 (Thin-set)#

这是目前主流的大砖铺贴方式。

  1. 批刮:使用齿形刮刀(拉槽),在墙面和砖背双面刮胶。纹路要顺直,不能画圈,保证排气,满浆率高。
  2. 揉压:上墙后轻轻揉压,使用找平器(底座+插片)辅助找平,确保砖缝没有高低差。
  3. 背胶:对于大板或吸水率极低的砖,建议在砖背涂刷一层背胶作为界面处理(实际为 JC/T 907-2018),增加保险系数。

按照行业标准 JC/T 60006—2020. 瓷砖薄贴法施工技术规程 无拉毛部分,在实际操作过程中会使用 AB 胶 实际为 JC/T 907-2018 在瓷砖 背面 或者 墙面 进行拉毛然后铺贴

🅱️ 瓷砖胶选型标准 (Adhesive Selection)#

基层种类陶瓷马赛克瓷质砖 (≤600mm)瓷质砖 (>600mm)非瓷质砖 (≤600mm)非瓷质砖 (>600mm)
混凝土、砌体C1TC2TC2TS1C1TC1T
轻质板材C1TC2TS1C2TS1
水泥板C1TC2TS1C2TS1
骨架胶合板/刨花板C2TS1P1C2TS1P1C2TS1P1
金属板R1R1R1

� 阳角处理:海棠角 vs 阳角条#

墙角(阳角)两块砖相撞怎么处理?

  • 海棠角 (Mitred Edge)推荐。两块砖背面倒切 45度,拼在一起形成一个直角,仅留 2mm 缝隙做美缝。颜值高,像整块砖折过来一样。
  • 阳角条 (Corner Bead):用 PVC 或金属条包边。省事,不容易崩瓷,但颜值一般,出租房常用。

3. 验收作业表 (Acceptance)#

贴砖验收是重灾区,请务必带上空鼓锤

验收项目核心关注点工具合格标准 (及格线)优秀标准 (满分线)
空鼓率安全空鼓锤单块砖空鼓面积 < 15%(中心不能空,边角允许少量)。整面墙空鼓率 < 5%。全实。敲击声音清脆实在,无任何空响。
平整度美观2米靠尺缝隙 ≤ 3mm缝隙 ≤ 2mm。砖面平整如镜。
接缝高低触感手摸高低差 ≤ 0.5mm。摸上去没有明显的挡手感。无感过渡。完全平滑。
阴阳角方正阴阳角尺90度偏差 ≤ 3mm90度偏差 ≤ 2mm。橱柜台面、淋浴房安装无缝隙。
排版细节肉眼小条砖(小于砖宽的1/3)。非整砖排在隐蔽处。对缝整齐。墙地砖缝隙对齐(墙压地工艺)。

饰面工程 (The Makeup)#

腻子打磨平整后,就到了最后穿衣服的环节。

1. 底漆 (Primer) —— 必须刷!#

  • 作用
  1. 抗碱:封锁腻子层的碱性,防止面漆发花、变黄。
  2. 省面漆:腻子很吸水,刷了底漆封固后,贵的面漆就不会被吸进去太多。
  3. 增加附着力:让面漆抓得更牢。
  • 标准:通常是 1遍底漆

2. 面漆 (Topcoat) —— 颜值担当#

  • 作用:提供色彩、光泽、耐擦洗功能。
  • 标准:通常是 2遍面漆
  • 施工方式
  • 滚涂 (Rolling)(主流推荐) 有质感(会有细微的橘皮纹),漆膜厚,修补容易(后期磕碰了,拿滚筒补一下就行)。
  • 喷涂 (Spraying):表面极其光滑,像镜面一样。但费漆(浪费30%),且后期修补极难(补的地方会和周围有色差/质感差,通常要整面墙重喷)。

特别关注:挂网#

Gemini_Generated_Image_7l7n7y7l7n7y7l7n

1. 挂什么网?(材料选择)#

根据材质和强度的不同,分为两种:

网的类型学名俗称硬度适用场景 (必背)
类型 A镀锌钢丝网铁丝网 (抗拉力极强)1. 新旧墙交接处 (防止新墙沉降拉裂老墙) 2. 水泥砂浆找平层 (水泥收缩大,必须用铁网) 3. 异质墙体交接处 (如梁柱混凝土与红砖墙的连接处)
类型 B耐碱玻纤网格布纤维网、网格布 (抗裂性适中)1. 粉刷石膏找平层 (石膏收缩小,用软网即可) 2. 轻体墙/保温墙表面 3. 水电开槽回填处 (防止封槽处开裂)

2. “全屋挂网”是智商税吗?#

装修公司经常忽悠业主:“老房子墙不行,必须全屋挂网,不然全裂,加钱 20元/平。”

  • 什么时候也是必须的?

    • 老房铲墙后:如果铲掉大白后,发现里面的砂浆层虽然没空鼓,但裂纹非常多(像龟背一样),这时候建议全屋挂玻纤网格布兜底。
    • 保温墙:如果墙面有内保温层(泡沫板),必须全屋挂网,否则甚至挂不住腻子。
  • 什么时候是冤大头?

    • 新房/墙面状态良好:如果基层很结实,没有裂纹,完全没必要全屋挂网。挂了也不会增加墙体强度,纯属浪费钱。

3. 施工工艺#

很多人以为挂网是先把网钉在墙上,再抹灰,其实分情况:

  • 钢丝网 (配合水泥)正确做法:先钉在墙上,或者先抹一层薄灰,把网压进去,再抹面层灰。关键是网要被包裹在水泥层中间,不能贴着墙皮(那样抓不住力)。

  • 网格布 (配合石膏/腻子)

    • 正确做法:先批一层石膏,趁湿把网格布用抹刀压进去,再批第二层。
    • 错误做法:干挂。直接把网格布贴在干墙上,然后外面刮腻子。这样网和墙是分离的,起不到抗裂作用。
