地面工序#
在 拆旧阶段 完成了地面的拆除工作后,我们来到地面的恢复阶段。此时你面对的是一个"毛坯地面"(可能是原始楼板、可能是拆除后的基层)。要把这个粗糙的地面变成最终平整耐用的地面,需要经历一个三步走的过程:基层处理(打底) -> 找平层(塑形) -> 饰面层(成型)。
本章节覆盖瓦工,不涉及木地板铺装
第一步:基层处理与准备 (The Foundation)#
在 地面拆除 阶段,针对不同的拆除情况,我们分别看待,我们以拆到最为底层的基层开始
1. 基层清理 (Base Cleaning)#
参考 GB 50209-2010 建筑地面工程施工质量验收规范 中 4.1 基层铺设
为什么要清理?
如果基层有浮灰、油污、旧胶水残留,找平层就粘不牢,后期会空鼓、起壳。这是地面工程失败的头号原因。
标准操作流程#
- 铲除松散层:用铲刀清除所有松散的砂浆、旧腻子、浮灰。
- 除油污:如果有油污(厨房地面常见),必须用碱性清洁剂擦洗,或者用火焰喷枪烧掉。
- 凿毛处理:如果是光滑的混凝土楼板,表面太光滑会导致找平层粘不住。需要用凿毛机或钢丝刷将表面打毛,形成粗糙面。
- 清扫吸尘:用扫帚清扫后,推荐用工业吸尘器再吸一遍。不能有任何浮尘残留。
验收标准#
- 目测:基层表面干净、粗糙、无浮灰。
- 手摸:手掌按在地面上,抬起后手上没有明显灰尘。
- 泼水测试:洒少量水在地面,水应该能渗入而不是形成水珠(说明没有油污)。
第二步:场景化施工 (Scenario-Based Construction)#
地面处理不像墙面那样“一刀切”,它必须根据是否有水和最终铺什么来决定工艺。
场景 A:卫生间 (Wet Areas)#
卫生间是地面工程的“重灾区”,核心任务只有两个:排水和防水。
1. 普通卫生间 (Traditional)#
这是最常见的湿作业模式,遵循 找坡 -> 防水 -> 保护 -> 铺贴 的严密逻辑。
Step 1: 水泥砂浆找坡 (Sloping)
- 动作:在做防水之前,必须先用水泥砂浆做一个流向地漏的坡度。
- 标准:坡度一般为 1%~2%。即 1米的距离,高度差要达到 1-2cm。
- 避坑:严禁在平地上直接刷防水! 如果没有坡度,水会积在瓷砖下面的防水层上,变成“地下蓄水池”,时间久了会发臭。
Step 2: 防水施工 (Waterproofing)
材料:推荐 JS II型聚合物水泥防水涂料(“墙刚地柔”)。
细节:
管根/阴角:先做圆弧角(R角),并用“堵漏王”做局部加强。
门槛石:必须在门口做一个水泥止水墩,防止水流向客厅。这道工序又名:止水坎,止水梁等
规范:参考 GB 55030-2022) 建筑与市政工程防水通用规范 4.6.4 用水空间与非用水空间楼地面交接处应有防止水流入非用水房间的措施。淋浴区墙面防水层翻起高度不应小于 2000mm,且不低于淋浴喷淋口高度。盥洗池盆等用水处墙面防水层翻起高度不应小于 1200mm。墙面其他部位泛水翻起高度不应小于 250mm。
Step 3: 闭水试验 (Water Test)
- 动作:蓄水深度最浅处 ,蓄水时间 。
- 验收:去楼下邻居家观察天花板是否有湿痕,如果是一楼,就需要观察水位是否有下降。
Step 4: 保护层 (Protection)
- 动作:防水验收合格后,在防水层上抹一层薄薄的水泥砂浆。
- 作用:防止后续贴砖踩踏破坏防水层,同时增加拉毛效果,利于贴砖。
2. 下沉式卫生间 (Sunken Bathroom)#
如果你的卫生间地面比外面低 30-40cm,那就是下沉式。这种结构不能直接填平了事,必须建立一个“会呼吸”的地下排水系统。
Step 1: 沉箱清理与底层防水 (Base Waterproofing)
- 动作:在布置水管之前,先把沉箱底部的杂物清理干净,并修补找平。
- 防水:这是第一道防水。涂刷 2 遍柔性防水涂料,上翻至沉箱壁顶部。
- 作用:防止沉箱内部积水渗漏到楼下。即便以后上面的防水层失效了,水也只会积在箱体内,不会害邻居。
Step 2: 布管与“二次排水” (Secondary Drainage)
这是下沉式卫生间的心脏,很多游击队会为了省事省掉这一步。
- 什么是二次排水?:在沉箱的最低点(主下水管根部)安装一个“二次排水器”或在主管上开孔做滤网。
- 原理:如果上面的地砖缝隙渗水,或者水管在回填层里漏水,水会积在沉箱底部。有了二次排水,这些积水就能顺着暗漏排走,防止沉箱变成“死水坑”发臭。
- 标准:沉箱底部必须做找坡,确保所有积水都能流向这个“二次排水口”。
Step 3: 陶粒回填 (Backfilling)
- 材料:推荐使用陶粒(轻质、多孔、不吸水)。
- 避坑:严禁使用建筑垃圾回填! 建筑垃圾太重会压坏水管,且棱角尖锐会刺破底层防水。更有甚者,垃圾中间有空隙,时间久了地面会下沉、塌陷。
- 工艺:
- 红砖以此做隔断:把沉箱分成几个格子(像九宫格),起到承重支撑作用,防止回填层下沉。
- 填陶粒:填满格子,不要压得太死。
- 钢筋/铁丝网:在陶粒层上方铺一层钢丝网。
- 水泥找平:抹一层 3-4cm 的水泥砂浆层,作为新的“地面”。
Step 4: 面层施工 (Surface Layer)
- 动作:回填找平完成后,现在的状态就等同于一个“普通卫生间”的毛坯地面了。
- 接轨:接下来完全重复“普通卫生间”的工序:找坡 -> 第二道防水 -> 闭水试验 -> 保护 -> 铺贴。
场景 B:干区 (Dry Areas)#
干区(客厅、卧室、过道)的地面处理主要为了解决平整度和扬尘问题。
1. 全屋防水 (Whole House Waterproofing)#
适用情况:
位于 一楼 的住宅(防潮)。
安装 水地暖 的住宅(防止地暖管破裂)。
极度焦虑 担心爆水管的业主。
工艺区别:
材料:建议使用 刚性防水涂料 (K11通用型)。
为什么不用柔性? 柔性防水表面太滑,像气球皮,如果在上面直接铺水泥砂浆贴砖,容易导致地面空鼓。刚性防水渗透性好,表面粗糙,抓力更强。
上翻高度:墙面上翻 10-30cm 即可,不用刷太高。
2. 普通干区 (Standard)#
根据最终饰面不同(贴砖 vs 木地板),基层处理方式截然不同。
| 最终饰面 | 对应基层工序 | 核心工艺关键词 |
|---|---|---|
| 铺地砖 | 干铺法找平 | 地固 + 干硬性砂浆。直接利用铺贴时的砂浆层找平,不需要单独做自流平。 |
| 铺木地板 | 水泥找平 / 自流平 | 找平层。必须先做一道找平工序,将地面误差控制在 3mm 内,等干透后才能铺地板。 |
注意:本章节主要覆盖瓦工贴砖。如果家里铺木地板,瓦工阶段只需做完“找平”即可,地板铺装由地板厂家负责。
第三步:饰面层铺贴 (Tiling - The Finish)#
当基层(和防水)处理完毕,就进入了瓦工最见功底的环节:铺贴。
1. 干铺法 (Dry Mortar Bed) —— 地砖主流#
适用于 600×600mm 以上 的大规格地砖(客厅、卧室)。
涂刷地固:滚涂绿色/黄色地固,封锁地面浮尘。
制作干砂浆:使用 水泥:沙 = 1:3 的比例,加少量水。
状态:“手握成团,落地即散”。这种半干的砂浆收缩极小,能有效防止地砖空鼓、不平。
试铺:铺上干砂浆拍实,放上瓷砖敲平,检查平整度,然后把砖拿下来。
浇浆/涂胶铺贴:
传统做法:在瓷砖背面浇素水泥浆。
现代推荐:在瓷砖背面刮涂 瓷砖背胶(特别是全瓷砖),再抹水泥油铺贴。
2. 湿铺法 (Wet Laying) —— 小砖专用#
适用于 马赛克、小规格异形砖,或者卫生间必须做极大坡度的情况。
- 工艺:和抹墙一样,使用膏状的水泥砂浆(或瓷砖胶)直接涂抹在地面和砖背进行铺贴。
- 缺点:水分多,收缩大,容易空鼓,且很难控制大面积的平整度。
3. 验收标准 (GB 50209-2010)#
| 验收项目 | 验收方法 | 合格标准 |
|---|---|---|
| 空鼓率 | 空鼓锤敲击 | 单块砖空鼓面积 < 15%(地砖要求严于墙砖,最好无空鼓)。主要检查边角。 |
| 平整度 | 2米靠尺 + 塞尺 | 缝隙 ≤ 2mm。砖与砖之间无高低差(用硬币划过无阻碍感)。 |
| 坡度 (湿区) | 倒水/乒乓球 | 水能迅速流向地漏,无积水。乒乓球能自动滚入地漏。 |
| 对缝 | 肉眼观察 | 墙砖压地砖(墙地对缝),缝隙均匀宽窄一致。 |
⚠️ 避坑指南:关于“瓷砖背胶”#
在地面铺贴环节,最容易被忽视的就是全瓷砖(玻化砖)的粘结问题。
- 现象:现在的地砖吸水率极低(<0.5%),传统水泥砂浆根本咬不住。
- 对策:
- 800mm 以上大砖:必须刷背胶!
- 操作:清理砖背脱模剂(白粉) -> 滚涂/刮涂背胶 -> 等干/直接铺贴(视背胶类型而定)。
- 警告:不要为了省几百块钱材料费而省掉背胶,地砖一旦空鼓翘边,维修成本极高。
第二步: 找平 (Leveling)#
2. 涂刷界面剂 (Bonding Agent)#

作用:在基层和找平层之间建立一个"粘合桥梁",大幅提升附着力,防止空鼓。
材料选择#
- 水泥基界面剂:适用于厨卫湿区、需要贴瓷砖的区域。
- 聚合物界面剂:适用于干区、需要做自流平的区域。
施工要点#
- 涂刷方式:用滚筒或毛刷均匀涂刷,不得漏刷。
- 涂刷时机:基层清理完毕、干燥后立即涂刷。
- 干燥时间:涂刷后需要静置 2-4 小时,待界面剂表面发粘(手摸有粘手感)时,立即进行下一步找平施工。
- 禁忌:不能等界面剂完全干透、硬化后再找平,那样反而会降低粘结力。
3. 防水处理 (Waterproofing)#
适用区域:厨房、卫生间、阳台等有水区域。
防水材料选择#
| 材料类型 | 特点 | 适用场景 |
|---|---|---|
| 聚合物水泥防水涂料 (JS) | 推荐。柔韧性好,能覆盖细微裂缝,环保无味。 | 卫生间、厨房、阳台 |
| 聚氨酯防水涂料 | 防水性能极强,但有刺激性气味,施工要求高。 | 屋顶、地下室 |
| 丙烯酸防水涂料 | 环保,但柔韧性较差。 | 干区防潮 |
施工标准#
- 涂刷遍数:至少 2 遍,十字交叉涂刷(第一遍竖向,第二遍横向)。
- 涂刷高度:
- 卫生间:淋浴区墙面防水高度 ≥ 1.8m,其他墙面 ≥ 30cm。
- 厨房:水槽周边墙面 ≥ 30cm。
- 重点部位加强:
- 管根:下水管、地漏周围必须多刷 1-2 遍,并做附加层(玻纤布)。
- 阴角:墙地交接处做圆弧角处理,防止防水层开裂。
- 闭水试验:防水层干透后(至少 48 小时),进行24 小时闭水试验。蓄水深度 ≥ 2cm,检查楼下天花板无渗漏。
4. 水电管线保护 (Pipeline Protection)#

地面找平前,必须确保所有水电管线已经铺设完毕并固定牢固。
检查要点#
- 管线固定:地暖管、电线管必须用管卡或钢丝网固定,防止浇筑时上浮。
- 保护层厚度:管线上方的找平层厚度至少 2cm(地暖管上方至少 3cm)。
- 打压测试:如果有地暖或水管,必须先打压测试合格后,再进行找平施工。
📝 验收作业表#
| 验收项目 | 核心关注点 | 工具 | 合格标准 (及格线) | 优秀标准 (满分线) |
|---|---|---|---|---|
| 基层清理 | 洁净度 | 肉眼,手摸 | 无浮灰、无油污。手摸无明显灰尘。 | 工业吸尘。表面粗糙,泼水能渗入。 |
| 界面剂 | 覆盖率 | 肉眼 | 无漏刷。颜色均匀。 | 发粘状态施工。涂刷后 2-4 小时内进行找平。 |
| 防水层 | 闭水试验 | 水,时间 | 24 小时无渗漏。楼下天花板无水渍。 | 48 小时无渗漏。重点部位有附加层。 |
| 管线保护 | 固定牢固 | 肉眼,手拉 | 管线不上浮。保护层厚度 ≥ 2cm。 | 打压测试合格。地暖管上方 ≥ 3cm。 |
第二步:找平层施工 (The Leveling)#

地面找平是整个地面工程的核心环节,决定了最终地面的平整度、强度和耐久性。
1. 找平材料选择#
根据不同的使用场景和厚度要求,地面找平材料分为以下几种:
| 材料类型 | 厚度范围 | 强度 | 干燥时间 | 适用场景 |
|---|---|---|---|---|
| 水泥砂浆 | 2-5cm | 极高 | 7-14 天 | 厨卫湿区、贴瓷砖区域、大落差找平 |
| 自流平水泥 | 0.5-2cm | 高 | 3-7 天 | 铺木地板、地胶、地坪漆的干区 |
| 石膏基自流平 | 0.5-3cm | 中 | 1-3 天 | 卧室、客厅干区,不能用于湿区 |
🅰️ 水泥砂浆找平 (Cement Mortar)#
配比标准:
- 常规配比:水泥:砂 = 1:2.5 (体积比),或 1:3 (重量比)。
- 强度等级:不应低于 M15(抗压强度 ≥ 15 MPa)。
- 水泥标号:使用 P.O 42.5 普通硅酸盐水泥。
- 砂子要求:使用中砂,含泥量 ≤ 3%。
参考 GB 50209-2010 建筑地面工程施工质量验收规范 4.9 水泥混凝土面层
施工工艺:
- 冲筋打点:用水平仪确定最高点,在地面上做灰饼(基准点),间距 1.5-2m。
- 拉线冲筋:在灰饼之间用砂浆做筋条(类似墙面冲筋),形成找平基准线。
- 铺设砂浆:将搅拌好的砂浆倒在地面上,用刮杠紧贴筋条刮平。
- 压实收光:用木抹子压实,再用铁抹子收光。
- 养护:收光后 24 小时内不得上人,并进行洒水养护 7 天。
🅱️ 自流平水泥 (Self-Leveling Cement)#
优点:
- 自动流平:倒在地上后会自动流淌,形成绝对水平的表面。
- 厚度薄:适合层高有限的房间。
- 表面细腻:适合铺设木地板、PVC地板。
施工要点:
- 基层要求极高:基层必须绝对干燥(含水率 ≤ 8%),否则自流平会起泡、空鼓。
- 界面剂必刷:必须涂刷专用自流平界面剂。
- 搅拌要求:必须用电动搅拌器搅拌,手工搅拌会有颗粒。
- 倾倒技巧:从房间最里面开始倒,边倒边用齿刮板引导流平。
- 排气:用滚筒排气,排出气泡。
- 养护:24 小时内严禁踩踏,3 天后可轻微行走,7 天后可铺地板。
2. 找平厚度控制#
最小厚度:
- 水泥砂浆:最薄处不得小于 2cm(否则强度不够,易开裂)。
- 自流平:最薄处不得小于 0.5cm。
最大厚度:
- 如果落差超过 5cm,建议分两次找平:先用陶粒混凝土或发泡水泥垫高,再用水泥砂浆找平。
- 禁忌:不要一次性浇筑超过 8cm 的水泥砂浆,会因自重过大导致楼板开裂。
3. 找平层的"筋骨"——钢筋网#

什么时候必须铺钢筋网?
| 场景 | 是否必须 | 原因 |
|---|---|---|
| 找平层厚度 ≥ 4cm | 必须 | 防止因自重开裂 |
| 地暖区域 | 必须 | 防止热胀冷缩开裂 |
| 大面积无分隔区域 (如客厅 \u003e 30㎡) | 必须 | 防止收缩裂缝 |
| 厨卫贴砖区 | 推荐 | 增加抗冲击能力 |
| 薄找平 (\u003c 2cm) | 不需要 | 厚度太薄,放不下钢筋网 |
钢筋网规格:
- 网格尺寸:10cm × 10cm 或 15cm × 15cm。
- 钢筋直径:Φ4mm 或 Φ6mm。
- 位置:铺设在找平层的中下部(距离底部 1/3 处),不能贴着楼板。
4. 养护环节 (Curing)#

水泥砂浆找平的养护是决定成败的关键!

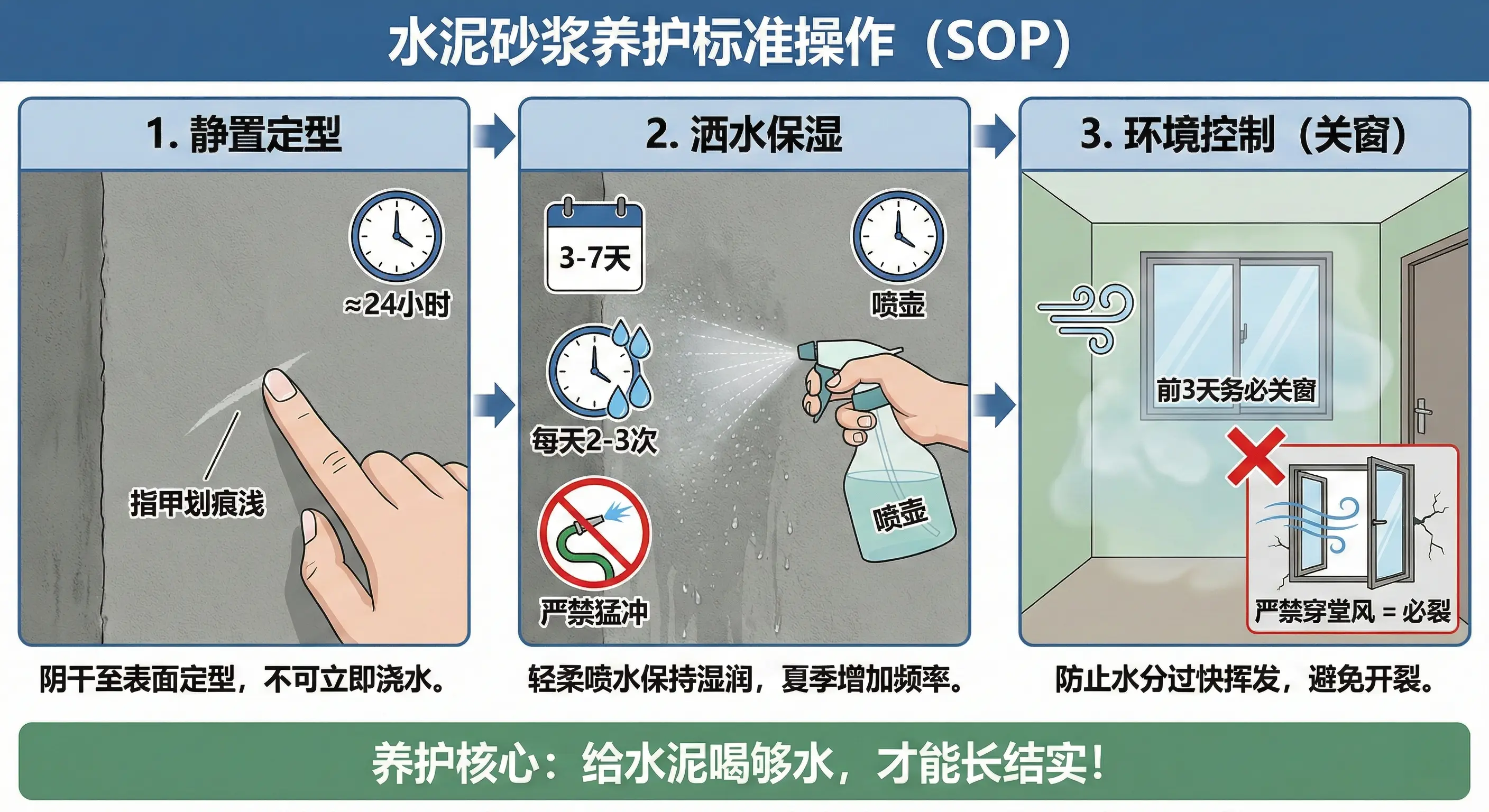

🛠️ 水泥砂浆养护标准操作 (SOP)#
初凝期 (0-24 小时):
- 严禁踩踏。
- 关闭门窗,防止风干。
- 覆盖塑料薄膜,保持湿度。
养护期 (1-7 天):
- 每天洒水 2-3 次,保持表面湿润。
- 不得开窗通风。
- 禁止堆放重物。
强度增长期 (7-28 天):
- 7 天后可轻微行走。
- 14 天后可进行贴砖施工。
- 28 天后达到设计强度。
自流平养护:
- 24 小时内:严禁踩踏,关闭门窗。
- 3 天后:可轻微行走。
- 7 天后:可铺设地板。
📝 验收作业表#
| 验收项目 | 核心关注点 | 工具 | 合格标准 (及格线) | 优秀标准 (满分线) |
|---|---|---|---|---|
| 平整度 | 水平误差 | 2米靠尺 + 塞尺 | 缝隙 ≤ 4mm | 缝隙 ≤ 2mm |
| 空鼓 | 粘结牢固 | 空鼓锤 | 空鼓面积 \u003c 400cm²,且单块 \u003c 5% | 无空鼓 |
| 强度 | 硬度 | 硬币,钥匙 | 表面无起砂、无裂纹 | 硬币划不出明显痕迹 |
| 坡度 (卫生间) | 排水 | 水,观察 | 地漏处最低,无积水 | 坡度 1%-2%,排水迅速 |
| 养护 | 湿润度 | 肉眼,手摸 | 养护期内表面湿润 | 7 天洒水养护,无干裂 |
第三步:饰面层施工 (The Finish)#
找平层完成并养护到位后,就可以进行最终的饰面层施工了。
1. 瓷砖铺贴 (Tile Installation)#

🅰️ 铺贴工艺选择#
| 工艺 | 特点 | 适用场景 |
|---|---|---|
| 湿铺 (传统) | 用水泥砂浆作为粘结层,厚度 2-3cm。 | 大规格瓷砖 (\u003e 60cm),地面砖 |
| 薄贴 (现代) | 用瓷砖胶,厚度 0.5-1cm。 | 墙砖,小规格地砖,吸水率低的瓷砖 |
🅱️ 铺贴标准#
留缝:
- 抛光砖/玻化砖:留缝 1-2mm。
- 仿古砖/木纹砖:留缝 3-5mm。
- 墙地交接处:必须留伸缩缝,用美缝剂填充。
平整度:
- 相邻砖高低差:≤ 0.5mm。
- 接缝平直度:≤ 2mm。
空鼓率:
- 单块砖空鼓面积:\u003c 5%。
- 整体空鼓率:\u003c 3%。
🅲️ 施工要点#
- 泡水:吸水率 \u003e 10% 的瓷砖(如仿古砖),铺贴前必须泡水 2 小时,晾干表面水分后再贴。
- 弹线:铺贴前必须弹线定位,确保砖缝对齐。
- 敲击排气:贴好后用橡皮锤轻敲,排出气泡。
- 养护:铺贴后 24 小时内不得踩踏,48 小时后可进行美缝。
2. 木地板铺设 (Wood Flooring)#
基层要求:
- 平整度:2米靠尺检测,缝隙 ≤ 3mm。
- 含水率:基层含水率 ≤ 8%(用含水率测试仪检测)。
- 清洁度:无浮灰、无杂物。
铺设方式:
- 悬浮式:强化地板、多层实木地板,下铺防潮垫。
- 龙骨式:实木地板,需要打龙骨。
- 直铺式:在自流平上直接铺设,需要涂刷地板胶。
3. 美缝施工 (Grout Sealing)#
时机:瓷砖铺贴完成 48 小时后,砖缝完全干燥。
材料选择:
- 普通填缝剂:便宜,但易发霉、变黑。
- 美缝剂 (推荐):防水、防霉、易清洁,颜色丰富。
- 环氧彩砂:最高级,硬度极高,永不变色,但价格贵。
施工要点:
- 清缝:用美工刀清理砖缝内的杂物,深度 ≥ 2mm。
- 贴美纹纸:在砖缝两侧贴美纹纸,防止美缝剂污染砖面。
- 打胶:用胶枪将美缝剂均匀打入砖缝。
- 压缝:用压缝球或刮板将美缝剂压实、刮平。
- 撕纸:趁美缝剂未干,立即撕掉美纹纸。
📝 验收作业表#
| 验收项目 | 工具 | 合格标准 (及格线) | 优秀标准 (满分线) |
|---|---|---|---|
| 瓷砖平整度 | 2米靠尺 + 塞尺 | 相邻砖高低差 ≤ 1mm | 高低差 ≤ 0.5mm |
| 瓷砖空鼓 | 空鼓锤 | 单块空鼓 \u003c 5%,整体 \u003c 3% | 无空鼓 |
| 砖缝对齐 | 拉线,肉眼 | 接缝平直度 ≤ 3mm | 接缝平直度 ≤ 1mm |
| 美缝 | 肉眼 | 无溢出,无气泡 | 表面光滑,与砖面齐平 |
| 木地板平整 | 2米靠尺 | 缝隙 ≤ 3mm | 缝隙 ≤ 2mm |
特别关注:地面找平的常见误区#
误区 1:“地面找平就是倒水泥,很简单”#
真相:地面找平是技术活,涉及配比、冲筋、养护等多个环节,任何一个环节出错都会导致空鼓、开裂。
误区 2:“自流平可以代替水泥砂浆找平”#
真相:自流平不能用于大落差找平。如果地面落差 \u003e 3cm,必须先用水泥砂浆粗找平,再用自流平精找平。
误区 3:“地面找平后马上可以贴砖”#
真相:水泥砂浆找平后,必须养护至少 7 天,强度达到 70% 以上,才能进行贴砖施工。否则会因强度不足导致空鼓。
误区 4:“厨卫地面不需要做坡度”#
真相:卫生间地面必须做1%-2% 的坡度,坡向地漏。否则会积水、发霉。
误区 5:“地暖上面可以直接倒水泥”#
真相:地暖管上方必须铺设钢筋网,并且找平层厚度 ≥ 3cm,否则会因热胀冷缩导致开裂。
总结:地面工程的"三要三不要"#
✅ 三要#
- 要重视基层处理:清理、界面剂、防水,一个都不能少。
- 要严格养护:水泥砂浆必须洒水养护 7 天,不能偷懒。
- 要选对材料:湿区用水泥砂浆,干区用自流平,不要混用。
❌ 三不要#
- 不要省钢筋网:厚找平、地暖区域必须铺钢筋网。
- 不要赶工期:找平层未干透就贴砖,100% 会空鼓。
- 不要忽视坡度:卫生间地面必须做坡度,否则积水无法排出。
